大量行业项目数据表明,超过70%的实验室在投用后暴露出工艺适配性差、系统故障率高、检测数据溯源困难、合规审查不通过等问题,其根源往往并非施工环节的失误,而是在项目立项之初的需求错配、设计阶段的关键遗漏中就已埋下伏笔。
基于当前实验室建设领域的成熟经验,一个合规、可靠的实验室项目,从启动到稳定运行,建议完整走完五个核心阶段——省略任何一步,都极有可能为长期运营留下隐患。以
下逐一展开。

此阶段的核心是“把方向定准”。需明确实验室的定位——偏重研发、检测还是教学?服务对象是谁?未来三至五年的业务量增长趋势如何?是否计划申请资质认证?是否涉及危化品、生物安全、洁净环境等特殊管控要求?这些问题必须在前期厘清,后续的设计与施工才能有据可依、顺畅推进。
· 需求分析与目标定位
先把实验室用途、服务对象、中长期发展规划全部梳理清楚,直白来说必须先回答透三个核心问题:解决谁的问题?对应的业务痛点是不是真实存在?这件事投入资金做到底值不值。

· 可行性研究
不能只判断“实验室能不能建”,还要论证“建了以后是不是划算、合不合规、能不能持续运营”,从三个维度完成验证:
技术可行性参考同类成熟案例、必要时做局部功能验证;
经济可行性测算清晰投入产出比,提前设定预算红线;
合规可行性提前梳理全链条政策、环保、安全、知识产权以及未来需要的各类认证要求。
· 编制立项文件
输出《项目建议书》或《可行性研究报告》,文件里不仅要写清项目背景、目标、覆盖范围、投资估算、资源计划,还要明确标注项目潜在的风险和预设的前提条件。最容易被忽略但极其重要的一点是,必须明确“本期项目不做什么”,把边界划清楚,不然后续需求随意膨胀,预算和工期都会被彻底拖乱。
· 组建团队并正式启动
正式任命项目经理,组建核心项目组,召开项目启动会,发布《项目章程》。实验室项目天然是多专业协同的复杂工程,前期没把“谁负责什么、谁拥有最终拍板权、不同岗位谁配合谁”的规则定死,后面推进过程里一定会出现反复拉扯、推诿责任的问题。
本阶段关键里程碑:《项目章程》正式获得批准,项目拿到官方立项批复。
实验室设计绝对不是“摆几个台子、隔几个房间”这么简单,尤其是检测实验室、生物安全实验室、洁净实验室,相当多的建设要求是国家明确规定的刚性红线。这一阶段的核心目标,就是把最开始的模糊想法,转化成一套100%能落地的施工蓝图。

· 总体规划与定位设计
第一步先把实验室的类型定义准确,不同类型的底层建设逻辑完全不同:
研发型实验室重点突出灵活性和可变性,方便后续随时调整布局适配新实验需求;
检测型实验室重点保障流程固定、样品流转顺畅、质量控制闭环;
生物安全型实验室则必须落实强制分区、压差控制、洁污分流等硬性安全要求。
定位明确后再完成工艺流线设计,逐一确认样本是否单向流动、人流和物流是否完全分开、洁净区和污染区如何物理隔离、危废废气废液如何规范排放收集、大型设备的吊装搬运路径是否提前预留。
最后逐一明确所有基础条件要求,覆盖平面布局、装饰效果、结构荷载、层高净高、水电气条件、排污排水、电力增容、通风排风、纯水、供气、消防、智能化接口等所有维度。

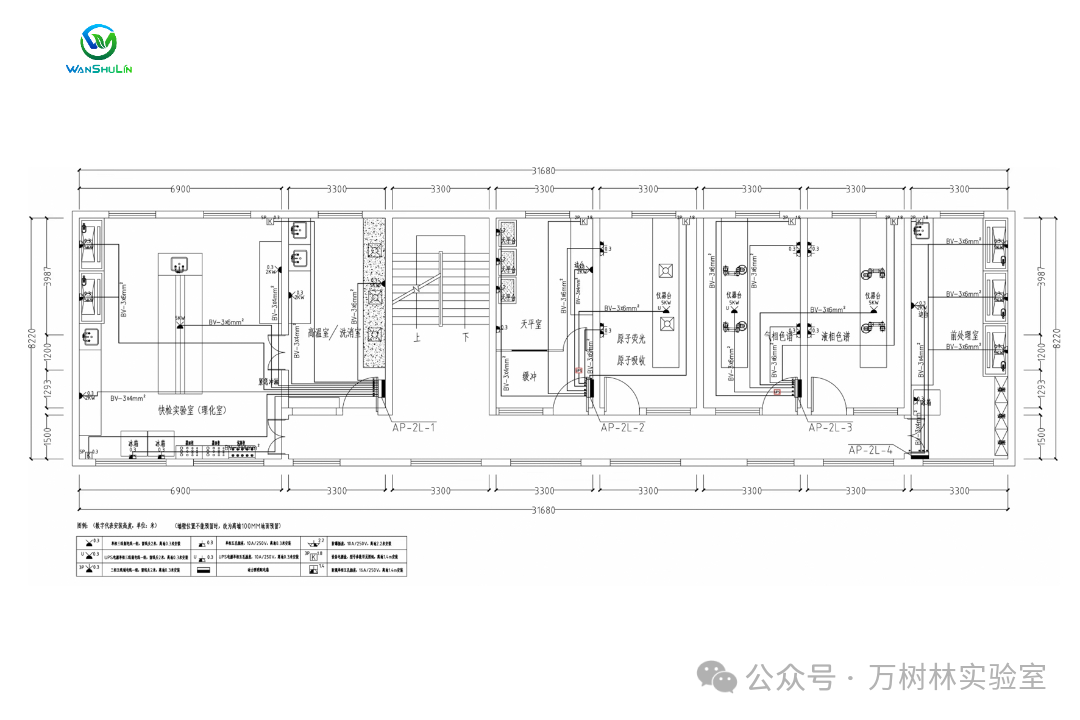

· 方案设计与详细设计
从初步方案推进到施工图深化,初步方案阶段先把空间布局、系统框架和容量估算全部敲定,到了详细设计阶段,就要完整覆盖建筑、结构、暖通、强弱电、给排水、消防、供气、纯水、废气废液处理等所有专业的细节内容。
根据行业经验,设计深度每多走一步,后期施工变更和返工就能少一大截,深度设计可降低30%施工变更成本,避免90%运营期安全隐患是全行业的共识,设计前置越充分,后续整体投入成本越低。
同步在设计阶段推进政府报批、环评审批、消防相关审查、施工许可办理,涉及生物安全、职业卫生、危化品管理的特殊实验室,也要同步对接对应主管部门确认要求。
· 项目计划编制
不要只停留在做一张简单甘特图的层面,成熟的实验室项目普遍采用WBS工作分解结构,把所有任务拆分到能分配到具体责任人、能单独验收、能估算工时和资源、能明确识别前后依赖关系的颗粒度,再基于此编制进度计划、关键路径、成本计划、采购计划、质量计划和风险计划。
这里特别提醒:实验室项目的关键路径通常不是土建施工,而是设计审批—专项施工—设备到货—联调联试—验收取证这一整条链路,很多项目工期延误,根本不是施工队干活慢,而是各个环节的前后接口没对接顺畅。
本阶段关键里程碑:《项目计划》获得所有相关方全员确认,施工图正式通过第三方审查。
项目进入建设实施阶段后,现场变量会陡然变多,这时候最考验的已经不只是基础施工能力,而是全链路的综合协调能力。
· 招投标与采购
施工、监理、设备采购都要按规范流程完成招采,最容易踩的坑就是设备采购和空间建设完全不同步。现实里非常常见的场景是,设备选型时觉得所有参数都符合要求,等设备真正进场才发现尺寸比预留空间大、维护检修距离不够、功率超出配电容量、排风排水气源接口完全没对接上、地面荷载不够、门洞电梯转运路径根本过不了,所以设备、家具、公用工程接口,最好在前期设计阶段就完成联合审查,绝对不能脱离现场条件单独推进采购。

· 工程建设

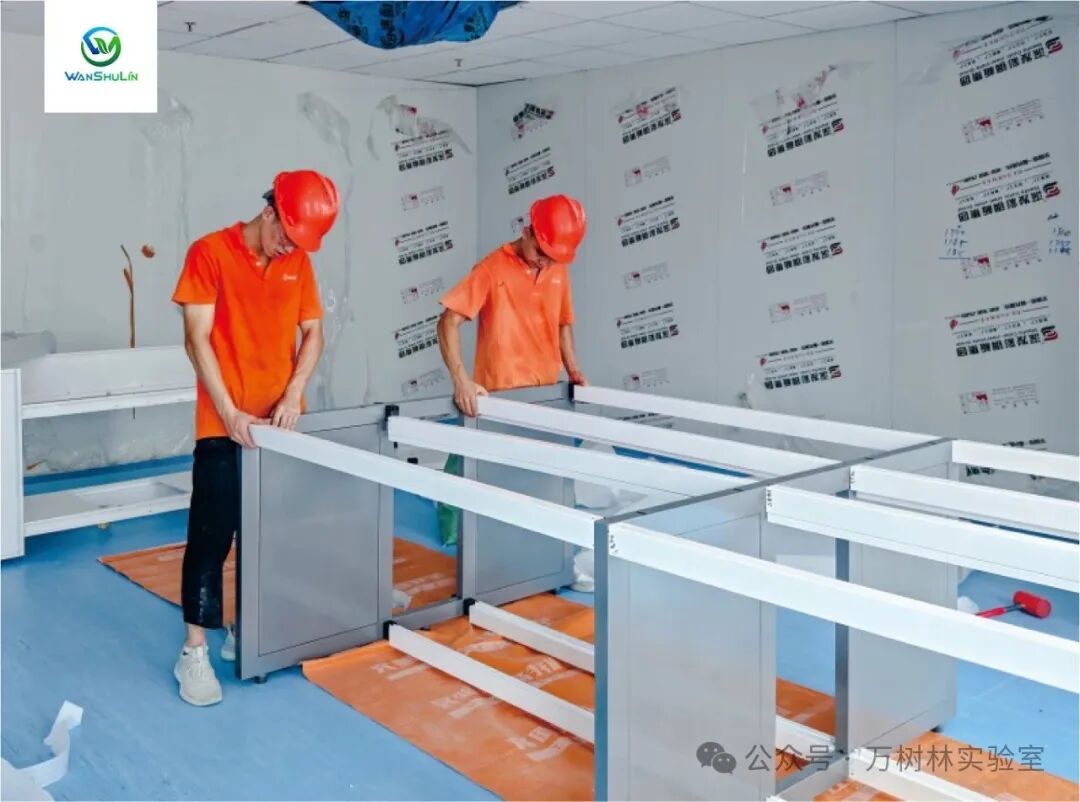

覆盖土建施工和安装工程,土建部分可能涉及地基基础、主体结构施工,安装部分覆盖给排水、电气、暖通、智能化、消防等常规工程内容。但对实验室来说,真正决定后续使用效果的,往往是后续的专项系统施工。
· 实验室专项施工
这是整个建设阶段的重中之重,通风系统、气路系统、纯水系统、洁净系统、废气废液处理系统……任何一个环节没做好,后续使用起来都会非常麻烦。比如通风柜面风速不稳定直接影响实验安全、房间压差控制失效导致洁污混流、气路管材选择不当直接干扰检测结果、纯水系统设计不匹配导致制水量不够或水质不达标、废液分类和暂存设计不合理直接带来长期的合规风险,这些问题在图纸上可能只是一条线、一个点位,落到现场整改返工动辄就要几万甚至几十万,完全不是夸张。

· 设备安装与调试
核心设备进场后,依次完成安装、定位、接管接线、单机调试和系统联调。这里有个行业里特别容易被低估的认知误区:设备能开机,完全不等于实验室能运行。真正的交付前提是同时满足设备本身运行正常、配套水电气风持续稳定、环境参数全部达标、使用人员会规范操作、相关SOP、点检、维护机制全部建立完成。
· 过程监控
施工期间需要监理单位、建设单位、总包、分包、设计方多方联动,定期召开工程例会,常态化开展质量安全检查,严格落实设计变更管理和现场签证管理,一个环节都不能省略。成熟的项目还会用专业项目管理工具实时跟踪进度偏差、成本偏差、资源负荷、质量问题闭环进度、风险预警,把问题提前消灭在萌芽状态。
本阶段关键里程碑:项目主体结构完成,核心功能设备全部安装就位。
很多项目走到这一步大家就容易松口气,但站在实验室建设的专业角度,真正决定项目最终成色的,恰恰就是最后这个阶段。实验室项目的交付绝对不只是“工程竣工”,它更像是一次系统级的全面“毕业答辩”,空间、系统、设备、流程、文件、培训全部都得过关。
· 分部分项验收
完成隐蔽工程验收、主体结构验收、安装工程验收等基础层级的验收,这是所有后续环节的基础,没有任何可以省略的空间。
· 专项验收
根据项目类型和属地主管部门要求,通常覆盖规划验收、消防验收、人防验收、环保验收。如果是特定类型的实验室,还要同步完成生物安全相关要求核验、危化品管理要求核验、洁净环境验证、压力管道或特种设备相关检查,专项验收的具体范围会根据实验室性质差异有很大区别,必须结合项目实际情况逐一核对落实。
· 第三方检测
实验室环境和系统性能,需要由具备资质的第三方机构出具正式检测报告,覆盖温湿度、换气次数、压差、洁净度、噪声、面风速、水质、电气安全、设备性能验证等所有核心指标。涉及检测、认证类实验室时,第三方机构还可以提供CMA/CNAS认证辅导或者前期差距分析的支持。
这里特别强调:CMA/CNAS认证本身不属于工程验收的一部分,但在实验室建设阶段最好提前按照认证要求预留好对应条件,不然等工程完工后再补相关条件,会非常麻烦。

· 用户验收与最终交付
最终交付不是工程方单方面宣布“完工了”,而是使用方要根据之前约定的标准,逐一完成功能、性能、安全、流程测试,最终确认整套实验室完全满足业务开展的要求。验收通过后正式签署《最终验收报告》,同步完成竣工资料移交、操作手册移交、运维手册移交、设备清单及保修文件移交、培训记录移交、结算办理。
这里建议补上一项常被忽视但非常实用的内容:落地完整的人员培训与试运行环节,覆盖设备操作培训、系统使用培训、日常维护培训、应急处理培训,很多项目不是建不好,而是交付之后没人会用、没人会管。
本阶段关键里程碑:《最终验收报告》正式签署,项目正式交付投入使用。
这一步是绝大多数项目最容易被忽视的环节,但从长期使用效果来看,它的重要性一点都不比前面几个阶段低。

· 保修期管理
要求施工单位按合同约定履行质量保修责任,实验室相关核心系统的保修期一般为2到5年不等,这个期间暴露出来的问题要做到及时响应和维修,尤其是暖通、纯水、气路、自控这些系统,很多毛病不是刚交付就会暴露,而是运行一段时间后才逐步显现。
· 数字化管理
现在不少实验室硬件配置做得很先进,但管理方式还停留在“纸笔+Excel”的阶段,运营效率根本提不上来。条件允许的情况下,实验室交付后应该同步部署配套的信息化系统,比如LIMS系统、设备管理系统、环境监测系统、能耗管理系统、样品流转管理模块等,真正把样品登记、设备维护、数据统计、权限管理、追溯管理全部线上化落地,避免出现“实验室空间很现代,管理方式却还停留在十年前”的尴尬情况。

· 持续运维与后评价
实验室投入使用后,还要长期持续跟进设备计量校准、环境监测、耗材管理、体系文件维护、安全管理、审核迎检、能耗优化等日常工作。
项目稳定运行一段时间后,最好做一次全面的项目后评价,回头复盘几个核心问题:
投资效益有没有达到当初的预期?
实际运营效果能不能支撑当前和未来的业务发展?
哪些前期设计决策是正确的?
哪些问题本可以在项目早期阶段就完全避免?
这些总结出来的经验教训,对后续的实验室扩建、改造或者新建项目来说,价值非常高。
